瑞雪迎春,金猪送福,新年始已,当国内千家万户庆团圆,沉浸在过大年喜庆中时,印尼卡尔腾项目部传来喜讯,该项目1#锅炉成功完成了超水压试验和1#汽轮机扣缸两个重大工作节点。

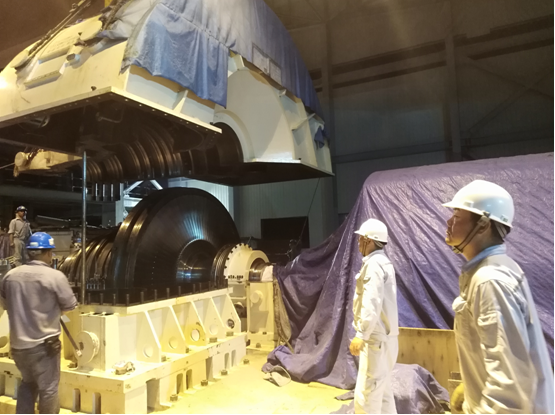

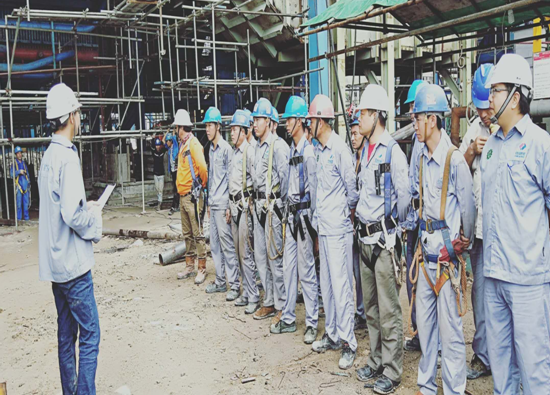

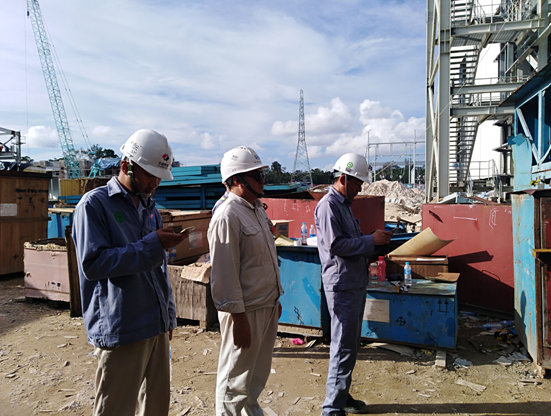

由于该项目地处偏远,雨水较多,存在土建困难、运输不便、安装人员少等诸多问题,造成工程滞后,为抢工期、争进度,春节期间安装公司加班加点安装设备,我公司监理人员也一同奋战在第一线,协助安装单位严格把控安装质量。

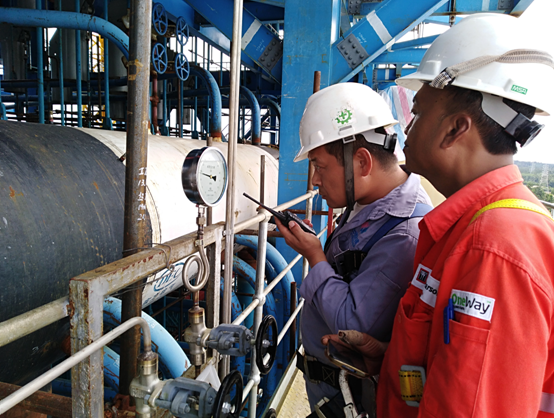

2月4日和5日(大年三十和初一)1#锅炉进行水压试验前一、二次汽系统气密性试验,我监理人员郝柱君及时发现给水小旁路一、二次门未关闭,造成压力维持不住问题,保证了试验成功;

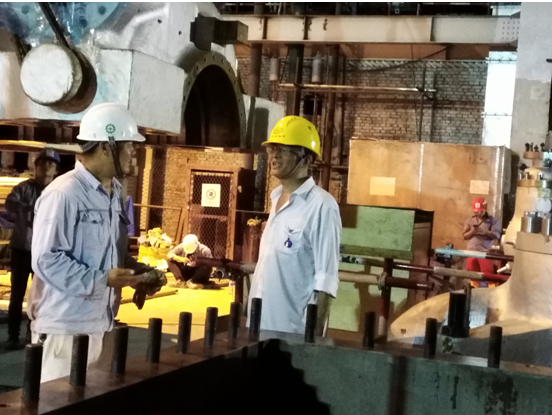

2月9日和10日在1#锅炉一次汽系统水压预试验和超水压试验过程中,我监理单位人员中午加班加点,吃喝在现场,监督水压试验全过程,监督、控制升降压速率,保证了水压试验顺利完成。在处理右侧回料器上部水冷壁漏点过程中,锅炉监理冯永平和焊接质量监理张文爬上爬下,分析漏点原因,提出消缺方案,保证了缺陷的尽快处理。
2月11日在锅炉二次汽系统超水压试验中,左、右侧高温再热器出口堵阀和低温再热器入口堵阀阀盖与阀体法兰结合面渗水,安装单位认为垫子损坏需更换,因无备件无法处理。我监理人员冯永平凭借多年维护经验认为是法兰螺栓未紧固到位所至,可以通过紧固处理,无需换垫,并指导安装人员通过用敲击扳手加长力臂紧固,消除了漏水现象,保证了水压试验的成功。
2月12日在汽轮机扣缸过程中,汽机安装监理韩光雷、葛兴亚从早晨到夜晚,不顾休息,自始至终坚持在现场,一个守在缸旁边,一个盯在部件清理点,监督各数据测量、各部件调整安装,小到每一段汽封块背弧弹簧的松紧,大到缸结合面的密封脂的涂抹,细到螺栓螺纹是否乱丝,随时发现问题,随时要求整改,事无巨细,力保监察到位。热控监理权文辉认真查找资料,确定测点安装,保证了扣缸的顺利进行,1#汽轮机于21:40顺利完成了扣缸工作,得到了东方公司现场领导的高度赞扬。
